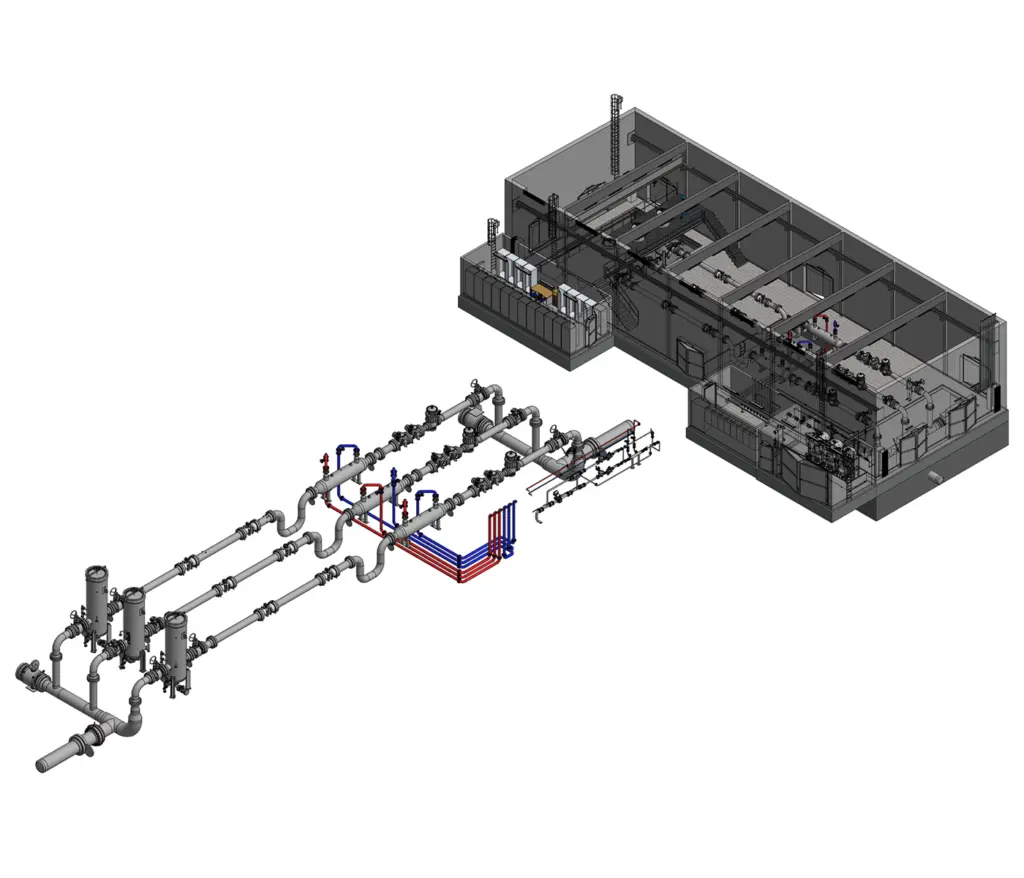

GDRMA Aichschieß
Leistungsumfang:
- Basic Engineering (gem. HOAI LP1/LP2)
- Detail Engineering (gem. HOAI LP3)
- Genehmigungsplanung (gem. HOAI LP4)
- Ausschreibungsplanung (gem. HOAI LP5)
- Vergabe (gem. HOAI LP6/LP7)
- Baubegleitung (gem. HOAI LP8)
Technische Parameter
- Planungszeitraum: 2023 – 2025
- Medium:
- 1te Ausbaustufe Methan
- 2te Ausbaustufe Wasserstoff
- Anzahl Schienen: 3 + 3
- Volumenstrom:
- 1te Ausbaustufe 240.000 Nm3/h
- 2te Ausbaustufe: 720.000 Nm3/h
- MOPu / DPu: 100 bar / 100 bar
- MOPd / DPd: 40 bar / 100 bar
- Nennweite Sammler: DN500
- Nennweite der Schienen: DN300
Fuel Switch für das Kraftwerk Aichwald – Neubau einer Gas- und Dampfturbinenanlage (GuD)
Notwendigkeit
Im Zuge der Energiewende verfolgt die EnBW am Standort Altbach/Deizisau das Ziel, den Brennstoff Kohle durch das klimafreundlichere Erdgas zu ersetzen. Mit dem Neubau einer Gas- und Dampfturbinenanlage (GuD) wird ein sogenannter Fuel Switch umgesetzt, der als Brücke hin zu grünen Gasen wie regenerativ erzeugtem Wasserstoff dient. Die GDRMA Aichschieß übernimmt dabei die Versorgung der neuen GuD-Anlage und stärkt gleichzeitig das nachgelagerte Netz der Netze BW. Der Netzkoppelpunkt zwischen der Süddeutschen Erdgasleitung (SEL) der terranets bw und den Netzen BW bildet die Grundlage für diese strategisch wichtige Infrastrukturmaßnahme.
Herausforderungen
Das Projekt war durch mehrere anspruchsvolle Rahmenbedingungen geprägt:
- Terminkritische Umsetzung: Die Planung musste innerhalb kürzester Zeit erfolgen, um die Projektziele fristgerecht zu erreichen.
- Standort im Wald: Strenge behördliche Anforderungen zum Natur- und Umweltschutz erforderten besondere Rücksichtnahme und kreative Lösungen.
- Berücksichtigung der Wasserstoff-Zukunft: Bereits in der aktuellen Planungsphase musste die spätere Ausbaustufe für den Betrieb mit Wasserstoff vollumfänglich berücksichtigt werden. Dies bedeutete, dass alle technischen Konzepte und Schnittstellen so ausgelegt wurden, dass ein späterer Umstieg auf grünen Wasserstoff ohne grundlegende Umbauten möglich ist.
Lösung durch nPlan
nPlan stellte ein erfahrenes, multidisziplinäres Projektteam, das alle relevanten Fachbereiche abdeckte: DVGW-Planungsingenieure, Konstruktion, EMSR-Technik, Bauingenieure sowie ein beratender DVGW-Sachverständiger im Hintergrund. Durch intensiven Austausch mit allen Stakeholdern – darunter Netze BW, terranets bw und die Genehmigungsbehörden – sowie durch präzises Schnittstellenmanagement konnte das Projekt trotz hoher Komplexität und Zeitdruck erfolgreich umgesetzt werden. Das Ergebnis: Eine zukunftsorientierte Lösung, die den Weg für den Einsatz grüner Gase ebnet und die Versorgungssicherheit nachhaltig stärkt.
