Referenzen
120+Anlagen in Betrieb
49Anlagen in Planung oder Bau
seit 2007Planung von Gasanlagen
← Alle Referenzen
Referenzen Wasserstoff
Wir planen Anlagen für reinen Wasserstoff und Anlagen im Gasnetz, die für Wasserstoff ausgelegt sind.
Eine Auswahl unserer Referenzen. Weitere Projekte im Bereich Wasserstoff nennen wir Ihnen gern auf Anfrage.

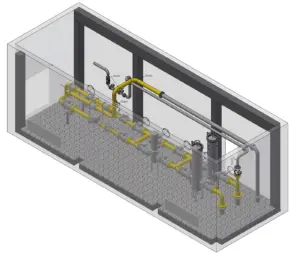

1
Anlage für reinen Wasserstoff

- Zeitraum
- seit Q4 2022
- Medium
- Wasserstoff
- Durchfluss
- 375.000 Nm³/h
- Druck
- 67,5 → 30 bar (DP 84)
- Leistungsphasen
- LP 1 bis 5, abgeschlossen

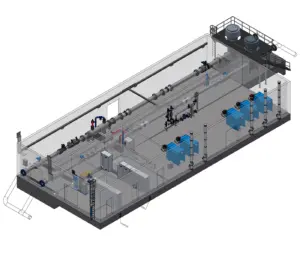

2
Netzkopplungspunkt, ausgelegt für 100 % Wasserstoff

- Zeitraum
- Q2 2022 bis Q4 2023
- Medium
- Erdgas H (100 % H₂ ready)
- Durchfluss
- 500.000 Nm³/h
- Druck
- 100 → 60 bar (DP 100)
- Leistungsphasen
- LP 1 bis 9

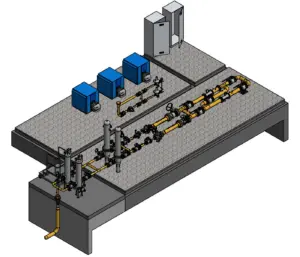

3
Übergabestation an einer Anbindungsleitung für LNG

- Zeitraum
- Q2 2022 bis Q4 2023
- Medium
- Erdgas H (H₂ ready)
- Durchfluss
- 1.000.000 Nm³/h
- Druck
- 100 → 60 bar (DP 100)
- Leistungsphasen
- LP 1 bis 9
4
Für Wasserstoff vorbereitet, mit zweiter Ausbaustufe

- Zeitraum
- Q3 2023 bis Q2 2027 (geplant)
- Medium
- Erdgas H (100 % H₂ ready)
- Durchfluss
- 240.000 Nm³/h, Ausbau auf 690.000 Nm³/h
- Druck
- 60 → 31 bar (DP 100)
- Leistungsphasen
- LP 1 bis 9, in Bearbeitung
5
Neubau für Wasserstoff und Erdgas, in Planung seit 2023

- Zeitraum
- Q3 2023 bis 2026
- Medium
- Wasserstoff / Erdgas
- Durchfluss
- 1.560.000 Nm³/h
- Druck
- 90 → 88,5 bar (DP 100)
- Leistungsphasen
- LP 1 bis 7, in Bearbeitung
6
Neubau für Wasserstoff und Erdgas, seit 2026 im Bau

- Zeitraum
- Q4 2022 bis 2028 (geplant)
- Medium
- Wasserstoff / Erdgas
- Durchfluss
- 800.000 Nm³/h
- Druck
- 80 → 49 bar (DP 100 / DP 50)
- Leistungsphasen
- LP 1 bis 8, in Bearbeitung
7
Neubau für Erdgas und Wasserstoff, Baubeginn 2027

- Zeitraum
- Q1 2024 bis 2027 (geplant)
- Medium
- Erdgas / Wasserstoff
- Durchfluss
- 950.000 Nm³/h
- Druck
- 66,5 → 66 bar (DP 90 / DP 100)
- Leistungsphasen
- LP 1 bis 7, in Bearbeitung
8
Neubau mit Stationsgebäude im Hochdrucknetz

- Zeitraum
- Q2 2018 bis Q2 2021
- Medium
- Erdgas H (H₂ ready)
- Durchfluss
- 100.000 Nm³/h
- Druck
- 80 → 40 bar (DP 100)
- Leistungsphasen
- LP 1 bis 8, abgeschlossen
← Alle Referenzen
Referenzen Biomethan
Wir planen Einspeiseanlagen für Biomethan, vom ersten Konzept bis zur Inbetriebnahme.
Eine Auswahl unserer Referenzen. Weitere Projekte im Bereich Biomethan nennen wir Ihnen gern auf Anfrage.
1
Einspeisung mit Verdichtung auf 42 bar

- Zeitraum
- Q3 2022 bis Q2 2025
- Medium
- Biomethan
- Durchfluss
- 2.000 Nm³/h
- Druck
- 6 → 42 bar (DP 16 / DP 70)
- Leistungsphasen
- LP 1 bis 8, abgeschlossen
2
Einspeisung mit Verdichtung auf 70 bar vorbereitet

- Zeitraum
- Q1 2023 bis Q3 2026
- Medium
- Biomethan
- Durchfluss
- 1.100 Nm³/h
- Druck
- 9 → 55 bar (DP 16 / DP 70)
- Leistungsphasen
- LP 1 bis 8, abgeschlossen
3
Einspeisung in das Netz mit 16 bar

- Zeitraum
- Q3 2021 bis Q1 2024
- Medium
- Biomethan
- Durchfluss
- 750 Nm³/h
- Druck
- 9 → 16 bar (DP 16)
- Leistungsphasen
- LP 1 bis 8, abgeschlossen
4
Einspeisung und Verdichtung in das Netz eines Stadtwerks

- Zeitraum
- Q3 2020 bis Q1 2023
- Medium
- Biomethan
- Durchfluss
- 1.050 Nm³/h
- Druck
- 6,5 → 16 bar (DP 16)
- Leistungsphasen
- LP 1 bis 8, abgeschlossen
5
Einspeisung mit Verdichtung auf 50 bar

- Zeitraum
- Q2 2020 bis Q3 2023
- Medium
- Biomethan
- Durchfluss
- 300 Nm³/h
- Druck
- 6 → 50 bar (DP 16 / DP 70)
- Leistungsphasen
- LP 1 bis 8, abgeschlossen
← Alle Referenzen
Referenzen Methan
Wir planen Regelanlagen, Messanlagen und Übernahmestationen für Netze, die Erdgas und Biomethan führen.
Eine Auswahl unserer Referenzen. Weitere Projekte im Bereich Methan nennen wir Ihnen gern auf Anfrage.
1
Übergabestation an einer Anbindungsleitung für LNG

- Zeitraum
- Q2 2022 bis Q4 2023
- Medium
- Erdgas H (H₂ ready)
- Durchfluss
- 1.000.000 Nm³/h
- Druck
- 100 → 60 bar (DP 100)
- Leistungsphasen
- LP 1 bis 9
2
Netzkopplungspunkt, ausgelegt für 100 % Wasserstoff

- Zeitraum
- Q2 2022 bis Q4 2023
- Medium
- Erdgas H (100 % H₂ ready)
- Durchfluss
- 500.000 Nm³/h
- Druck
- 100 → 60 bar (DP 100)
- Leistungsphasen
- LP 1 bis 9
3
Netzkopplungspunkt für die Marktraumumstellung

- Zeitraum
- Q1 2020 bis Q4 2022
- Medium
- Erdgas H
- Durchfluss
- 300.000 Nm³/h
- Druck
- 90 → 70 bar (DP 100 / DP 84)
- Leistungsphasen
- LP 1 bis 8, abgeschlossen
4
Neubau mit Stationsgebäude im Hochdrucknetz

- Zeitraum
- Q2 2018 bis Q2 2021
- Medium
- Erdgas H (H₂ ready)
- Durchfluss
- 100.000 Nm³/h
- Druck
- 80 → 40 bar (DP 100)
- Leistungsphasen
- LP 1 bis 8, abgeschlossen
5
Übernahmestation eines Stadtwerks am Hochdrucknetz

- Zeitraum
- Q2 2021 bis Q4 2022
- Medium
- Erdgas H (H₂ ready)
- Durchfluss
- 6.000 Nm³/h
- Druck
- 70 → 1,0 bar (DP 70 / DP 1)
- Leistungsphasen
- LP 1 bis 8, abgeschlossen
6
Übergabestation mit Gasleitung für Gaskraftwerk und Chemiepark

- Zeitraum
- Q1 2020 bis Q3 2021
- Medium
- Erdgas H
- Durchfluss
- 28.000 Nm³/h
- Druck
- 70 → 40 bar und 4 bar (DP 70 / DP 40 / DP 16)
- Leistungsphasen
- LP 1 bis 8, abgeschlossen
